水保也是最近特別火的一個詞。水保全稱是水土保持方案、水土保持監測、水土保持驗收。剛才講的這三個就是方案、監測、驗收,是我們做好水土保持工作的三個階段。
首先我們先編制水土保持方案;
編制完水土保持方案了以后,我們在施工的過程中要進行水土保持方案的監測,監測的話我們是根據施工的長短來確定監測的時間,比如你施工期有三年,那我們的監測期就有三年;
做完水土保持監測以后,這個項目竣工了我們就要進行水土保持竣工的驗收。
國家現在特別重視生態環境,所以對水保的要求就越來越嚴,最近有很多項目是要做水保方案、水保監測、水保驗收,而且有些項目是要進行補做的,這個是要錄上系統的,需要進行一個實時的監測。
水土保持方案報告書:征占面積在5公頃以上,及挖填土石方總量在5萬方以上的就應當編制水土保持方案報告書。
水土保持報告表:征占面積在0.5公頃以上5公頃以下,或者挖填土石方總量在1000立方米以上5萬立方米以下的項目就應當編制水土保持方案報告表。
水土保持方案登記表:征占面積不足0.5公頃,且挖填土石方總量不足1000立方米的項目,就是做水土保持登記表。而且水土保持登記表不再辦理水土保持方案審批手續,生產建設單位和個人依法做好水土流失防治工作就可以了。
還有一個需要注意的問題就是水土補償費的收費,這個是很多業主都比較關心的問題,因為這個費用是一次性征收的,而且這個費用要上交當?shù)氐呢斦郑蛘呓唤o當?shù)氐乃謥碚魇?。這個費用是1.1元/平方來收取,是按照總占地面積來計算的。
工程通網總部坐落于南寧,因此我們就來聊一聊2021年7月1日起施行的新規《南寧市水土保持若干規定》(以下簡稱“《規定》”)。
《規定》遵循誰開發利用誰負責保護、誰造成水土流失誰負責治理的原則,對生產建設單位、設計單位、施工單位、監理單位、監測單位作出有關要求,其中對我們編制單位的要求是“從事水土保持方案編制及水土保持監測、監理、技術評估等工作的單位,應當遵守有關法律法規、技術標準、規程規范,不得弄虛作假,偽造、篡改、虛報、瞞報數據。”
此外,《規定》對什么情況應當編制報告書,什么情況應當編制報告表提出要求:
(一)占地面積在5公頃以上,或者占地面積不足5公頃但挖填土石方總量在5萬立方米以上的,應當編制水土保持方案報告書;
(二)占地面積在0.5公頃以上5公頃以下,或者挖填土石方總量在1千立方米以上5萬立方米以下的,應當編制水土保持方案報告表。
占地面積不足0.5公頃且挖填土石方總量不足1千立方米的生產建設項目、建筑垃圾消納場和專門存放地,可以免予編制水土保持方案。
如果不按照《規定》設計、實施水土保持措施及編制水土保持方案的可能會面臨最高十萬元以上三十萬元以下的罰款或行政處罰。如您還不清楚您的項目應當做水土保持方案報告書、報告表、還是登記表,可以咨詢我們。

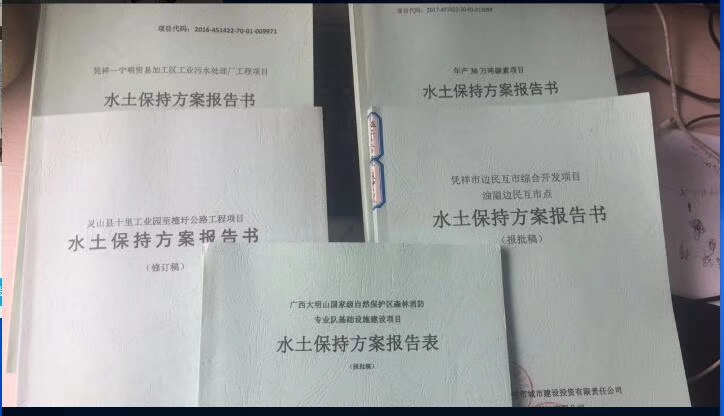

工程通網水土保持方案報告書的工作流程如下:
1.編制準備3日——收集相關設計圖紙、設計方案等(編制方提供所需資料清單)。
2.勘察項目現場1日——到項目區進行采點、照相,了解項目紅線內水土情況和地形地貌。
3.方案編制10日——根據提供資料結合現場勘察情況編制水土保持方案報告書。
4.方案評審10日——將編制好的方案送水利局評審,召開方案專家評審會。
5.方案報批6日——根據會上專家評審意見修改報告,將修改完善的報告交水利局審批。
總之房建、公路、采石場等涉及到挖土方的項目一般需要編制水土保持方案,對有關機構及其相關人員在資質或資格方面并無相關要求,建議委托專業的三方編制單位進行編制。
